Піфагор у статистиці: відстані й похибки в квадратурі

Евклідова й мангеттенська відстань, чому незалежні похибки додаються як квадрати, об'єднана SE z-тесту проти необ'єднаної SE інтервалу і як читати формули інтервалів Вілсона й Ньюкомба.

~8 хв читання · 9 вправ · 250 балів

Перед початком

Навскіс, найкоротшим шляхом

Теорему Піфагора ти знаєш зі школи, а статистика в Klasna користується тим самим правилом значно частіше, ніж зізнається, хоча жодного трикутника у звіті про тест немає.

Ти застосуєш його до відстаней між учнями, яких описують двома числами, а потім до похибок: чому незалежні невизначеності додаються квадратами, а не простими значеннями, і що це означає для похибки різниці.

Піфагор як відстань між учнями

У прямокутному трикутнику c² = a² + b²: катети 3 і 4 дають діагональ √(9 + 16) = 5. Статистика користується цим шкільним правилом значно частіше, ніж зізнається, і перше місце — відстань.

Вигляд згори: кіт іде навскіс через прямокутний килим до помаранчевої миски в дальньому куті; пунктир уздовж країв показує довший шлях в обхід.
Діагональ коротша, ніж дві сторони разом.

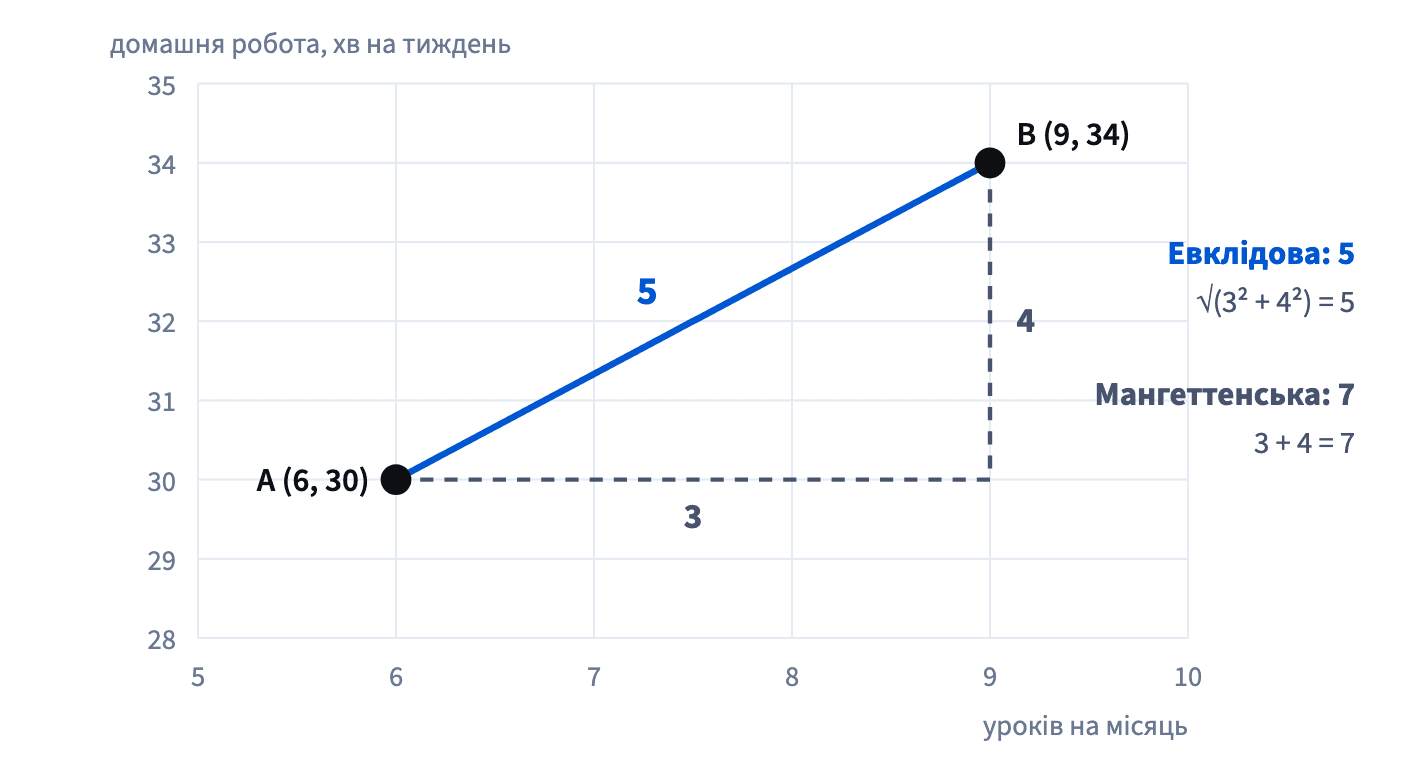

Опиши кожного учня числами, наприклад уроки на місяць і хвилини домашньої роботи на тиждень. A — (6, 30), B — (9, 34). Різниці, 3 і 4, — це катети, а евклідова відстань по прямій — діагональ: √(3² + 4²) = 5.

Учень A в (6, 30), учень B у (9, 34): евклідова відстань — діагональ, √(3² + 4²) = 5; мангеттенська йде сіткою, 3 + 4 = 7.
Пряма чи сітка: два способи виміряти, наскільки учні далекі один від одного.

Коли ознак більше, росте лише кількість квадратів: d = √Σ(xᵢ − yᵢ)². Віднімай ознаку за ознакою, піднось до квадрата, додавай й наприкінці добувай один корінь.

dEuclid=∑i(xi−yi)2dManhattan=∑i∣xi−yi∣d_{\text{Euclid}} = \sqrt{\sum_i (x_i - y_i)^2} \qquad d_{\text{Manhattan}} = \sum_i |x_i - y_i|
Евклідова — пряма лінія, для будь-якої кількості ознак. Мангеттенська — уздовж сітки; |x| — модуль, число без знака.

Два застереження. Корінь — останнім: якщо добути корінь із кожного квадрата й додати, вийде 3 + 4 = 7, інша міра. І ознаки мають бути в порівнянних масштабах: якщо одна в хвилинах, а інша в уроках, хвилини переважать суму. Тому кластеризація зазвичай спершу стандартизує ознаки — про це урок Стандартизація в цьому модулі.

  • Так
    d = √(6² + 8²) = √100 = 10: квадрати, сума, потім один корінь.
  • Не так
    Порівнювати учнів за сирими хвилинами й сирою кількістю уроків разом.

    Ознака з більшими числами переважить відстань.

Мангеттенська відстань і модуль

Мангеттенська відстань міряє вздовж сітки, а не навскіс, як прогулянка міськими кварталами: додай розміри всіх різниць, не зважаючи на знак. d = Σ|xᵢ − yᵢ|.

Формула: Евклідова — пряма лінія, для будь-якої кількості ознак. Мангеттенська — уздовж сітки; |x| — модуль, число без знака. · є вище

Риски |x| позначають модуль — число без знака. |−4| = 4 і |4| = 4. Без рисок різниці в протилежні боки скорочувалися б, так само як відхилення від середнього.

Для учнів A (6, 30) і B (9, 34): |9 − 6| + |34 − 30| = 3 + 4 = 7, проти 5 по прямій. Мангеттенська відстань ніколи не коротша за евклідову; вони рівні, лише коли точки різняться однією ознакою.

Яку брати — вибір моделі. Евклідова відстань через квадрати сильніше карає одну велику різницю. Мангеттенська однаково рахує кожну одиницю різниці, тож одна дивна ознака впливає на неї менше. Обидві потребують ознак у порівнянних масштабах.

  • Так
    |7 − 3| + |4 − 10| = 4 + 6 = 10.
  • Не так
    (7 − 3) + (4 − 10) = −2.

    Без модуля протилежні різниці скорочуються.

Незалежні похибки додаються в квадратурі

SE різниці між двома незалежними групами — не сума їхніх SE. Скажімо, варіант A конвертує на 8% із SE 0,5 в. п., а B — на 10,6% із SE 1,2 в. п. SE різниці B − A дорівнює

√(0,5² + 1,2²) = √(0,25 + 1,44) = √1,69 = 1,3 в. п., а не 1,7.

Чому? Обидві похибки випадкові й незалежні. Коли A випадково виміряно завищено, B з однаковою ймовірністю може бути заниженим чи завищеним, тож похибки частково компенсуються. Точно додаються дисперсії: 0,25 + 1,44 = 1,69. SE, корінь із дисперсії, додається як сторони прямокутного трикутника. Це називають додаванням у квадратурі.

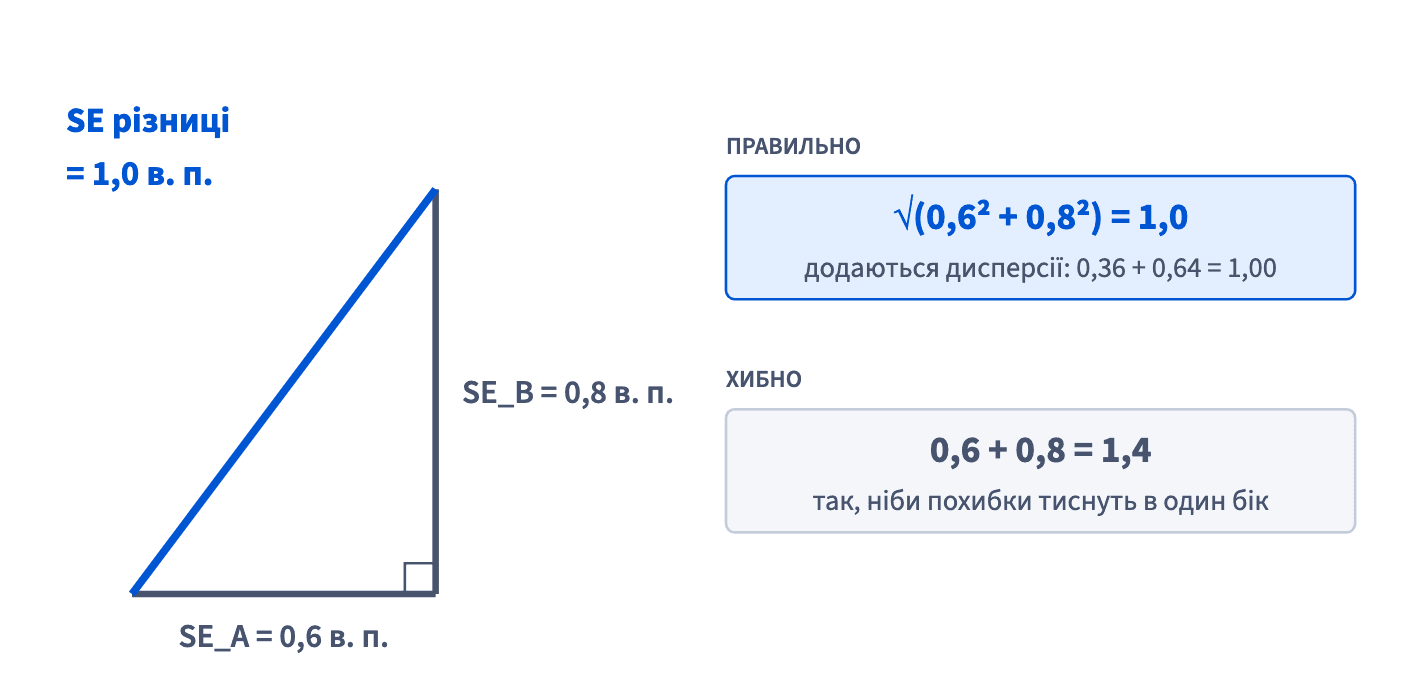

Прямокутний трикутник із катетами SE_A = 0,6 в. п. і SE_B = 0,8 в. п. має гіпотенузу 1,0 в. п. — SE різниці; сума катетів дала б 1,4 в. п.
Незалежні похибки поєднуються як сторони прямокутного трикутника.

Від цього залежать рішення. Із простою сумою розрив 2,6 в. п. — це 2,6 ÷ 1,7 ≈ 1,5 SE, і його списують на шум; із правильною SE це 2,6 ÷ 1,3 = 2 SE.

  • Так
    SE_diff = √(0,5² + 1,2²) = 1,3 в. п.
  • Не так
    SE_diff = 0,5 + 1,2 = 1,7 в. п.

    Сума SE припускає, що похибки завжди тиснуть в один бік.

Одне правило для незалежних невизначеностей: σ_total = √Σσ²

Той самий Піфагор працює для будь-якої суми незалежних невизначених частин, а не лише для груп тесту. Якщо задачі йдуть одна за одною і кожна має свою незалежну невизначеність σ, невизначеність підсумку дорівнює

σ_total = √(σ₁² + σ₂² + …).

Дві задачі з σ = 3 і 4 дні: √(9 + 16) = 5 днів, а не 7. Кожну в квадрат, додати й наприкінці добути один корінь.

Підсумок завжди більший за найбільшу частину й менший за просту суму. Зверни увагу, як переважає одна велика частина: для σ = 1, 1 і 5 днів √(1 + 1 + 25) ≈ 5,2 — ледь більше, ніж сама найбільша. Щоб зменшити загальну невизначеність, спершу берися за найбільше джерело; підрізання малих майже нічого не змінює.

Плани проєктів, бюджети з кількох оцінок і виміри з кількома джерелами похибок поєднуються саме так — якщо частини незалежні.

  • Так
    σ = 1, 1 і 5 днів → √27 ≈ 5,2 дня: спершу зменшуй 5.
  • Не так
    «Три задачі ± 2, 3 і 6 днів, тож план ± 11 днів.»

    Для незалежних задач підсумок — √(4 + 9 + 36) = 7 днів.

Квадратура потребує незалежності

Додавання в квадратурі спирається на одне припущення: частини незалежні, тож їхні похибки частково компенсуються. Коли це не так, не працює й скорочений шлях.

Приклад: дві задачі запуску курсу в Klasna — написати уроки й записати відео — залежать від одного перевантаженого репетитора. Якщо він захворіє, обидві зсунуться разом. Їхні похибки тиснуть в один бік, нічого не компенсується, і спільна невизначеність наближається до простої суми: для σ = 3 і 4 дні — ближче до 7, ніж до 5.

Буває й навпаки: похибки, що зазвичай тиснуть у протилежні боки, компенсуються сильніше, ніж за незалежності, і підсумок менший за квадратуру.

Тож перш ніж брати √Σσ², постав одне питання: чи може одна причина зсунути кілька частин одночасно? Спільні люди, спільний постачальник, той самий сезонний спад. Якщо так, квадратура занижує ризик. Розглядай пов'язані частини як одну або додавай їх просто, щоб мати обережну межу.

  • Так
    «Обидві задачі залежать від одного репетитора, тож закладу на пару ± 7 днів, а не ± 5.»
  • Не так
    Поєднувати затримки задач зі спільною причиною через √Σσ², не замислюючись.

    Пов'язані похибки не компенсуються, тож квадратура занижує ризик.

Об'єднана чи необ'єднана SE для двох часток

У тесті конверсій трапляються дві версії того самого Піфагора, і відповідають вони на різні питання.

  • z-тест питає: «а що, як A і B насправді конвертують однаково?». За такого припущення в обох груп одна частка, яку оцінюють об'єднанням: p̄ = усі конверсії ÷ усі користувачі. SE_test = √(p̄(1 − p̄)(1/n₁ + 1/n₂)).
  • Інтервал для різниці питає: «наскільки великий розрив?». Він не припускає рівних часток, тож кожна група лишає свою: SE_interval = √(p₁(1 − p₁)/n₁ + p₂(1 − p₂)/n₂).
SEtest=pˉ(1−pˉ)(1n1+1n2)SEinterval=p1(1−p1)n1+p2(1−p2)n2SE_{\text{test}} = \sqrt{\bar{p}(1-\bar{p})\left(\tfrac{1}{n_1} + \tfrac{1}{n_2}\right)} \qquad SE_{\text{interval}} = \sqrt{\tfrac{p_1(1-p_1)}{n_1} + \tfrac{p_2(1-p_2)}{n_2}}
Обидві — Піфагор: корінь із суми двох дисперсій. Тест припускає, що частки рівні; інтервал — ні.

Обидві — корінь із суми двох дисперсій, знову квадратура; різняться лише частки всередині. Коли частки близькі, близькі й числа: за 2 000 користувачів у кожній групі з 10% і 12% обидві виходять приблизно 0,99 в. п. Розходяться вони, коли частки далекі одна від одної.

Правило для читання звітів: об'єднана SE — для вердикту тесту «так/ні», необ'єднана — для діапазону ефекту. Додавати SE двох груп ніколи не правильно.

  • Так
    Для z-тесту об'єднуй: p̄ = (200 + 240) ÷ 4 000 = 0,11.
  • Не так
    Брати об'єднану SE, щоб сказати, наскільки великий приріст.

    Діапазон ефекту рахують із власної частки кожної групи.

Як читати інтервал Вілсона

Простий інтервал p ± z·√(p(1 − p)/n) погано поводиться для малих часток чи малих вибірок: він навіть може опуститися нижче 0%. Інтервал Вілсона це виправляє, і продуктова аналітика часто його подає. Виводити його не треба — лише впізнавати три частини:

  • центр, зсунутий до 50%: p + z²/(2n) замість p;
  • SE з невеликою поправкою: √(p(1 − p)/n + z²/(4n²));
  • усе поділено на 1 + z²/n, що трохи його стискає.
p+z22n⏞center, nudged±zp(1−p)n+z24n2⏞SE with a correction1+z2n\frac{\overbrace{p + \frac{z^2}{2n}}^{\text{center, nudged}} \pm z\overbrace{\sqrt{\frac{p(1-p)}{n} + \frac{z^2}{4n^2}}}^{\text{SE with a correction}}}{1 + \frac{z^2}{n}}
Для p = 5%, n = 400, z = 1,96: приблизно від 3,3% до 7,6%, із центром біля 5,4%, а не 5%.

Для p = 5%, n = 400 і z = 1,96 центр зсувається приблизно до 5,4%, а інтервал іде приблизно від 3,3% до 7,6%. Він несиметричний відносно 5%: вгору сягає далі, ніж униз, бо частка не може бути меншою за 0.

За великого n поправки зникають (z²/n стає крихітним), і Вілсон майже збігається з простим інтервалом. Зсув важить найбільше саме там, де простий інтервал ламається: рідкісні події й малі тести.

  • Так
    «Конверсія 5%, 95% інтервал Вілсона 3,3%–7,6%.»
  • Не так
    «Конверсія 1% на 50 користувачах: інтервал від −1,8% до 3,8%.»

    Частка нижче нуля — це збій простого інтервалу; Вілсон лишається вище 0.

Ньюкомб: ширини Вілсона, поєднані за Піфагором

Для різниці двох часток інтервал Ньюкомба використовує два інтервали Вілсона. Кожна група отримує свій інтервал Вілсона, а відстань від її оцінки до краю цього інтервалу — однобічна ширина, w_A і w_B. Групи незалежні, тож ширини поєднуються за Піфагором: √(w_A² + w_B²).

Для ширин 0,6 і 0,8 в. п. спільна ширина — √(0,36 + 0,64) = 1,0 в. п., а не 1,4. Та сама форма, нові вхідні дані. Щоразу, коли бачиш корінь із суми квадратів, читай його як «незалежні частини, поєднані разом».

Як це складається докупи: Піфагор дає відстані між учнями по прямій, SE різниці, невизначеність ланцюжка задач і ширину Ньюкомба — щоразу для незалежних частин. Наступний урок ділить на такий розкид, щоб звести різні числа до однієї шкали: z, CV, розмір ефекту і r.

  • Так
    Ширини 0,6 і 0,8 в. п. → √(0,36 + 0,64) = 1,0 в. п.
  • Не так
    Ширини 0,6 і 0,8 в. п. → 1,4 в. п. для різниці.

    Це проста сума; незалежні ширини поєднуються в квадратурі.
